Deputados britânicos enfrentam escolha para restaurar o Palácio de Westminster

Entre decantação total e EMI+, MPs enfrentam custo de até £18,7 bilhões e prazos de até 61 anos para o Palácio de Westminster

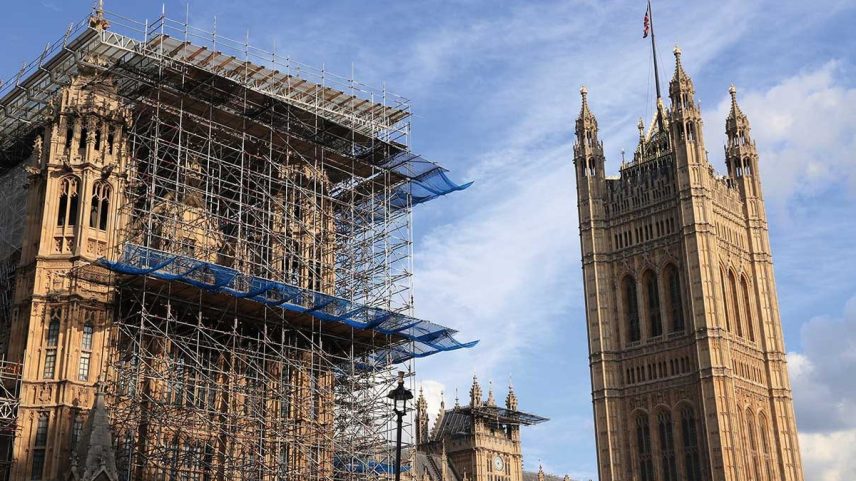

Sorry state: repairs to the Palace of Westminster’s Victoria Tower in 2019
0:00
Carregando...
0:00
  • O governo britânico avalia o futuro do Palácio de Westminster, com custo total estimado entre £ 11,5 bilhões e £ 18,7 bilhões e prazos de vinte e quatro a sessenta e um anos para a restauração.
  • Duas opções foram apresentadas: Full Decant, com abandono total do local durante as obras, e EMI+ (Enhanced Maintenance and Improvement Plus), com a Câmara dos Lords fora por parte do projeto e trabalhos ao redor dos deputados.
  • A decisão deve ser tomada até 2030, com licitações de contratos e obtenção de consentimento de planejamento, além de obras preparatórias já em andamento.
  • O projeto envolve custos de manutenção anual do prédio, estimados em £ 1,5 milhão por semana, e atrasos podem custar até £ 70 milhões por ano.
  • O Palácio enfrenta problemas de infraestrutura, como fiação antiga, tubulações complexas, acesso limitado a pessoas com deficiência e risco de incêndio, que exigem restauração para tornar o imóvel seguro e funcional.

A poucos dias da abertura do Parlamento britânico, o Future da Westminster Palace volta a aflorar sem resolução. O relatório de 2024 apresenta duas opções de restauração: decantação completa ou manutenção ampliada com obras em partes, com prazos que vão até 2086 em caso de EMI+. Os custos variam entre 11,5 e 18,7 bilhões de libras.

A decisão está nas mãos da Restoration and Renewal (R&R) e do comitê conjunto parlamentar. O prazo para escolher é 2030, período em que licitações serão abertas e licenças de construção obtidas, com obras preliminares já em andamento. A preferência entre as opções divide especialistas e parlamentares.

Especialistas pedem certeza e agilidade. O chair de uma instituição de arquitetura destacou que a opção de decantação pode gerar grandes economias e reduzir o tempo de obras, enquanto outros enfatizam a necessidade de decisões rápidas para evitar custos contínuos de manutenção.

Custos e prazos

O orçamento total do programa fica entre 11,5 bilhões e 18,7 bilhões de libras, com duração prevista entre 24 e 61 anos. Se EMI+ for escolhido, o cronograma pode se estender até 2086, segundo o relatório. As propostas refletem diferentes impactos financeiros para o Tesouro.

A manutenção anual ainda em curso hoje custa cerca de 1,5 milhão de libras por semana apenas para reparos reativos. Adiar a entrega de R&R poderia acrescentar cerca de 70 milhões de libras por ano em custos adicionais, segundo estimativas oficiais.

Infraestrutura e desafios

O edifício, construído no século 19 sobre terrenos do Rio Tâmisa, sofre com infraestrutura antiga, cabos, tubulações e ventilação. A rede de apoio inclui sistema de água, gás, telecomunicações e energia que percorre corredores estreitos, reduziu áreas de circulação.

Entre as dificuldades, destacam-se questões de acessibilidade, presença de amianto e o desafio de remover estruturas de concreto antigas sem comprometer a história. A reconversão busca não apenas segurança, mas manter o funcionamento parlamentar durante as obras.
